Przy instalacji fotowoltaiki najwięcej czasu potrafi zająć nie sam montaż, ale dopięcie formalności, które decydują o tym, czy mikroinstalacja zacznie działać bez opóźnień. W praktyce procedura, którą wielu nazywa po prostu tauron zgłoszenie mikroinstalacji, sprowadza się do kilku konkretnych kroków: zebrania danych technicznych, dołączenia schematu, pilnowania terminu i czekania na weryfikację operatora. Poniżej pokazuję, co przygotować, jak złożyć zgłoszenie online lub papierowo oraz gdzie najczęściej pojawiają się poprawki.
Najkrótsza droga do uruchomienia mikroinstalacji bez zbędnych poprawek
- Zgłoszenie dotyczy mikroinstalacji OZE o mocy do 50 kW, najczęściej domowej fotowoltaiki z falownikiem.
- Komplet dokumentów warto przygotować przed montażem, a samo zgłoszenie złożyć co najmniej 30 dni przed planowanym uruchomieniem.
- Najszybciej działa formularz online, ale wciąż można skorzystać z wersji papierowej i wysyłki lub złożenia w punkcie obsługi.
- Najczęściej potrzebne są dane PPE, dane obiektu, parametry urządzeń, oświadczenie instalatora i schemat instalacji.
- Po pozytywnej weryfikacji operator zajmuje się licznikiem i umową potrzebną do oddawania energii do sieci.
- Każdą zmianę mocy, rodzaju instalacji albo dłuższą przerwę w pracy trzeba zgłaszać osobno, bo to nie jest już to samo zgłoszenie.
Co dokładnie obejmuje zgłoszenie mikroinstalacji do Taurona
Z formalnego punktu widzenia chodzi o uruchomienie źródła OZE przyłączonego do sieci niskiego napięcia. Zgodnie z definicją URE mikroinstalacja to instalacja o łącznej mocy zainstalowanej elektrycznej do 50 kW, więc w praktyce mówimy o instalacjach domowych i małych firmowych, a nie o dużych farmach. To ważne rozróżnienie, bo od niego zależą zarówno formularze, jak i zakres wymaganych załączników.
Na tym etapie nie chodzi jeszcze o rozliczenia z operatorem sprzedaży energii, tylko o to, żeby operator dystrybucyjny wiedział, co dokładnie ma zostać podłączone, gdzie i w jakim układzie. Dla czytelnika oznacza to jedno: im dokładniej opiszesz instalację, tym mniejsze ryzyko, że formalności zatrzymają uruchomienie falownika, licznika albo magazynu energii.
Warto też pamiętać, że standardowa procedura dotyczy nie tylko klasycznej fotowoltaiki na domu jednorodzinnym. Jeśli instalacja pracuje w budynku wielolokalowym albo w układzie prosumenckim zbiorowym, dochodzą dodatkowe dane i oświadczenia. Właśnie dlatego przed wypełnieniem formularza najlepiej ustalić, czy zgłaszasz zwykłą mikroinstalację, czy wariant z dodatkowymi podmiotami po stronie prosumentów. To prowadzi prosto do dokumentów, bez których zgłoszenie zwykle nie przechodzi dalej.

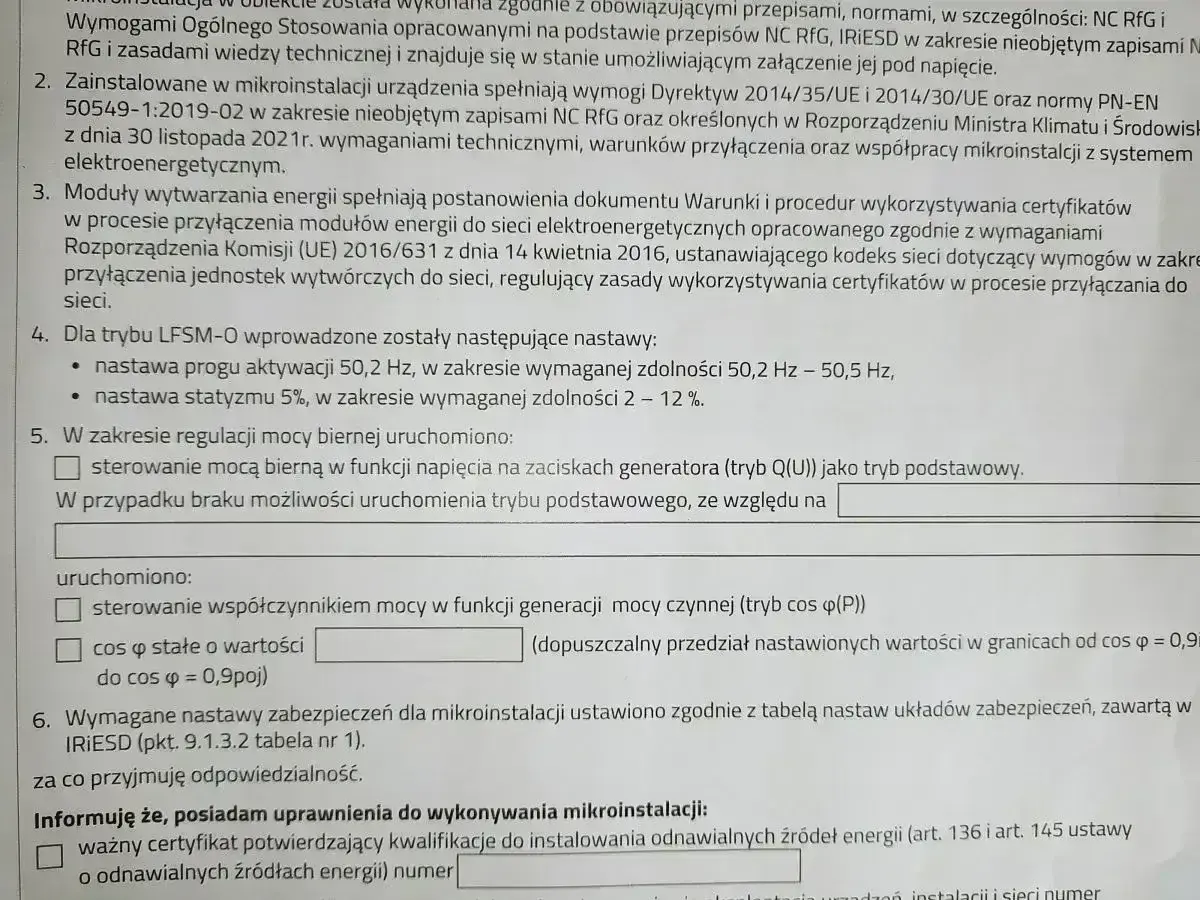

Jakie dane i załączniki przygotować, zanim otworzysz formularz
Najwięcej czasu oszczędza nie szybkie klikanie, tylko porządne przygotowanie danych. Zgłoszenie wymaga kilku bloków informacji, które warto mieć pod ręką jeszcze przed wejściem do formularza.
- Dane odbiorcy końcowego, czyli imię i nazwisko albo nazwa firmy, PESEL lub NIP, adresy oraz dane kontaktowe.
- Dane obiektu, w którym działa mikroinstalacja, wraz z numerem PPE, jeśli jest wymagany w danym układzie rozliczeń.
- Dane techniczne źródła: rodzaj OZE, liczba modułów, moc, typ urządzeń i podstawowe parametry pracy.
- Oświadczenie instalatora mikroinstalacji, które potwierdza poprawność wykonania instalacji.
- Schemat instalacji elektrycznej pokazujący sposób przyłączenia mikroinstalacji.
- Dodatkowe dokumenty dla magazynu energii lub dla instalacji, która ma pracować w modelu prosumenta zbiorowego.
| Dokument lub dane | Po co są potrzebne | Najczęstszy błąd |
|---|---|---|
| Dane odbiorcy i PPE | Żeby operator jednoznacznie przypisał instalację do punktu poboru energii | Literówka w numerze PPE albo nieaktualny adres kontaktowy |
| Parametry urządzeń | Żeby sprawdzić zgodność instalacji z siecią i limitem mocy | Podanie tylko mocy paneli bez danych falownika |
| Oświadczenie instalatora | Potwierdza poprawność montażu i zgodność techniczną | Brak podpisu albo nieczytelny skan |
| Schemat instalacji | Pokazuje sposób wpięcia instalacji do obiektu i sieci | Zbyt ogólny rysunek bez elementów zabezpieczeń |
| Dodatki dla magazynu energii | Ułatwiają weryfikację układu z baterią i automatyką pracy | Pomijanie magazynu, mimo że fizycznie jest już zamontowany |
Jeśli instalator nie podał Ci kompletu danych od ręki, zatrzymałbym się właśnie tutaj. Z doświadczenia najwięcej opóźnień bierze się z tego, że ktoś ma już panele na dachu, ale nie ma jeszcze pełnej specyfikacji falownika, numerów seryjnych albo czytelnego schematu. Następny krok to wybór sposobu złożenia dokumentów, bo tutaj też da się łatwo przyspieszyć albo niepotrzebnie skomplikować cały proces.
Jak złożyć zgłoszenie bez zbędnych poprawek
TAURON Dystrybucja daje dziś dwa podstawowe kanały: formularz online i wersję papierową. Gdy mam komplet danych, zwykle wybieram internet, bo formularz prowadzi krok po kroku i od razu podpowiada potrzebne załączniki. Wersja papierowa nadal ma sens, jeśli działasz przez pełnomocnika, musisz zebrać podpisy kilku osób albo po prostu wolisz archiwum w klasycznej formie.
| Wariant | Kiedy ma sens | Plus | Minus |
|---|---|---|---|
| Formularz online | Gdy masz skany dokumentów i pełne dane techniczne | Najszybszy obieg, mniej ryzyka pomyłek, podpowiadane załączniki | Trzeba przygotować pliki wcześniej i zadbać o ich czytelność |
| Wersja papierowa | Gdy dokumenty są podpisywane tradycyjnie albo sprawa jest bardziej złożona | Wygodna przy pełnomocnictwach i obiegu wewnętrznym | Wolniejsza, łatwiej o brak któregoś załącznika |
Tu jest jeszcze jedna rzecz, o której wiele osób zapomina: zgłoszenie trzeba złożyć nie później niż 30 dni przed planowanym uruchomieniem mikroinstalacji. To nie jest termin „na później”, tylko realny bufor, w którym operator może zweryfikować dokumenty, a Ty unikniesz nerwowego przekładania startu produkcji. Najbezpieczniej założyć, że zgłoszenie i montaż końcowy powinny być spięte w jednym harmonogramie, a nie traktowane jako dwa osobne tematy.
Gdy sprawa jest już złożona, kluczowe staje się to, jak wygląda instalacja od strony technicznej, bo tutaj często wychodzą rzeczy, których nie widać na pierwszy rzut oka.

Na co patrzę w schemacie i konfiguracji falownika

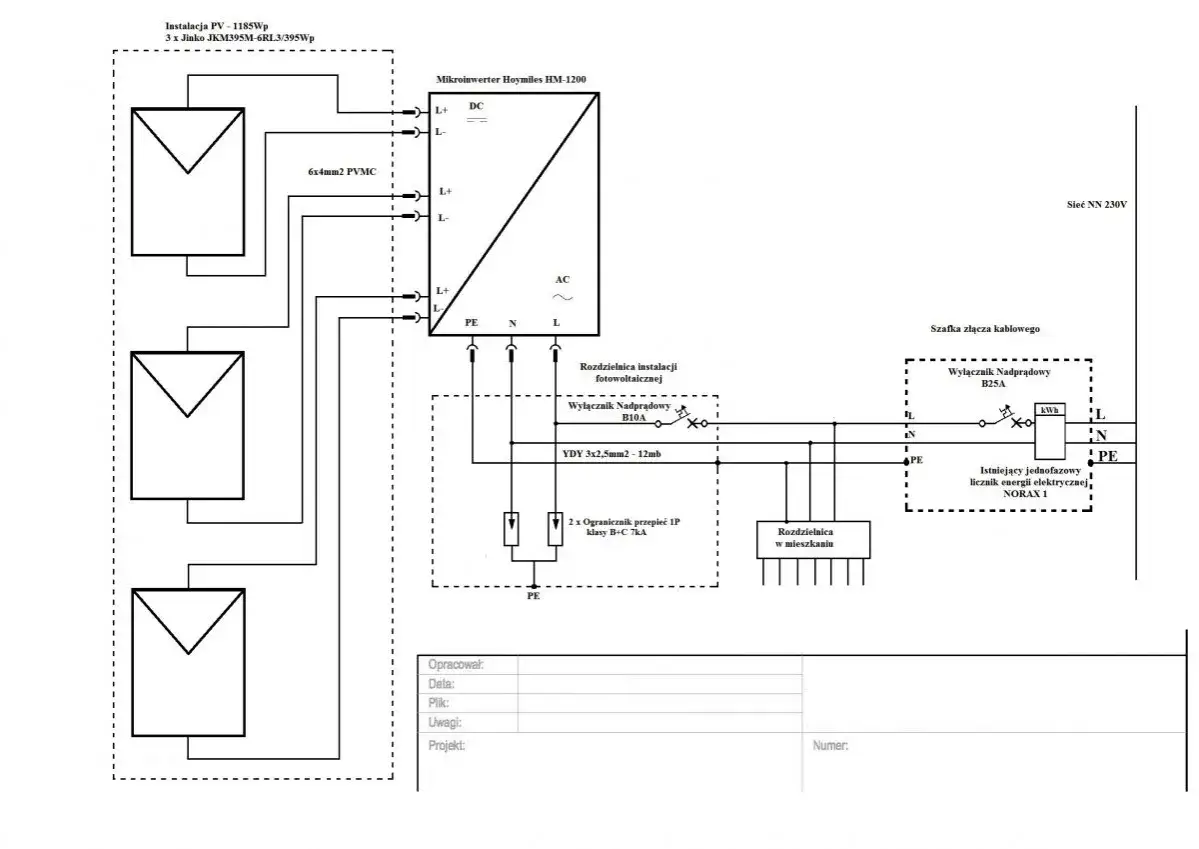

To właśnie tutaj elektronika spotyka się z formalnościami. Sam schemat nie musi być artystyczny, ale powinien jasno pokazywać, co jest czym: panele, falownik, zabezpieczenia, miejsce wpięcia do instalacji i tor przepływu energii. Schemat jednokreskowy, czyli uproszczony rysunek elektryczny, ma po prostu pozwolić operatorowi zrozumieć, jak mikroinstalacja jest połączona z obiektem.
- Mikroinstalacja powinna być wykonana za licznikiem, w instalacji wewnętrznej obiektu.
- Między licznikiem a mikroinstalacją musi być łącznik, który umożliwia jej odłączenie spod napięcia.
- Układ ma pozwalać na bezpieczną obsługę lub wymianę licznika w stanie beznapięciowym.
- Falownik powinien mieć parametry zgodne z wymaganiami sieci i odpowiednie certyfikaty.
- Jeśli model falownika nie znajduje się w wykazie certyfikowanych urządzeń, trzeba dołączyć dodatkową specyfikację techniczną i dokumenty potwierdzające zgodność.
Przy magazynie energii sprawa robi się jeszcze bardziej techniczna, ale nadal do opanowania. W formularzu trzeba uwzględnić jego dane, a nie tylko „dopisać baterię” na końcu projektu. To ważne, bo magazyn potrafi zmienić sposób pracy całego układu, a operator chce widzieć komplet informacji, nie tylko samą fotowoltaikę. Dla czytelnika oznacza to tyle, że dobrze przygotowany schemat jest nie tylko formalnością, ale też realną ochroną przed późniejszymi poprawkami i pytaniami o zgodność zabezpieczeń.
Jeżeli schemat i dane techniczne są spójne, dalsza część procesu zwykle przebiega znacznie spokojniej. Wtedy przechodzi się do weryfikacji i uruchomienia licznika, czyli do etapu, którego większość inwestorów oczekuje najbardziej.
Co dzieje się po pozytywnej weryfikacji zgłoszenia
Po akceptacji dokumentów operator przygotowuje potwierdzenie umowy potrzebnej do oddawania energii do sieci i zajmuje się urządzeniem pomiarowo-rozliczeniowym, czyli licznikiem, który rejestruje zarówno pobór energii z sieci, jak i jej oddawanie. W praktyce to właśnie ten element rozlicza pracę mikroinstalacji, więc bez niego cała instalacja działałaby tylko częściowo z punktu widzenia formalnego.
Najważniejszy termin, który warto zapamiętać, to 30 dni od wpływu kompletnego zgłoszenia. W tym czasie operator ma przygotować zabudowę albo parametryzację urządzeń pomiarowych. To dobry moment, żeby nie planować zbyt agresywnie startu produkcji, tylko zostawić sobie margines na ewentualny kontakt zwrotny albo dosłanie drobiazgów.
Jeśli działasz jako prosument zbiorowy, proces dochodzi jeszcze do kolejnego kroku: po uruchomieniu instalacji trzeba zaktualizować umowy ze sprzedawcą, żeby uwzględniały właściwy status. To nie jest detal, tylko warunek uporządkowanego rozliczania energii. Właśnie dlatego po pozytywnej weryfikacji nie zamykam tematu w głowie, tylko sprawdzam jeszcze, czy wszystkie umowy i dane kontaktowe są zgodne z tym, co trafiło do operatora.
Po uruchomieniu instalacji pojawia się jeszcze jedna rzecz, o której wiele osób przypomina sobie za późno: każda zmiana w instalacji nie jest już nowym początkiem, tylko osobnym obowiązkiem informacyjnym.
Kiedy zgłaszasz zmianę, a kiedy zwykłą aktualizację danych
Po starcie mikroinstalacji trzeba pilnować nie tylko produkcji, ale też zmian technicznych i organizacyjnych. Jeśli coś modyfikujesz, operator powinien dostać aktualne informacje, bo inaczej papierowy stan instalacji zacznie rozmijać się z rzeczywistością. A to już prosta droga do niepotrzebnych wyjaśnień.
- Zmiana rodzaju lub mocy mikroinstalacji wymaga poinformowania operatora w ciągu 5 dni od zmiany.
- Zawieszenie produkcji na więcej niż 30 dni, ale krócej niż 24 miesiące, trzeba zgłosić do 14 dni od dnia zawieszenia.
- Zakończenie produkcji energii również zgłasza się do 14 dni od dnia zakończenia.
- Jeśli zmieniasz udział poszczególnych prosumentów zbiorowych w wytwarzaniu energii, taka korekta może być dokonana co najmniej raz na 12 miesięcy.
- Zmiana danych reprezentanta prosumentów zbiorowych wymaga aktualizacji w ciągu 14 dni od dnia zmiany.
Warto od razu zauważyć jedną praktyczną rzecz: zmiany techniczne najlepiej zgłaszać wtedy, gdy kończy się także z nimi dokumentacja montażowa. Jeśli po dołożeniu magazynu energii, wymianie falownika albo modyfikacji mocy zostawisz sobie „na później” aktualizację danych, po kilku tygodniach zwykle trudniej już odtworzyć pełen stan instalacji. Z tego powodu trzymam jedną zasadę: każde większe dotknięcie instalacji od razu kończy się aktualizacją papierów.
To prowadzi do ostatniego kroku, który jest prosty, ale oszczędza najwięcej czasu, bo pozwala wyłapać błędy jeszcze przed wysłaniem dokumentów.
Mój szybki test przed wysłaniem, który oszczędza najwięcej czasu
Zanim kliknę „wyślij”, przechodzę przez własny test kontrolny. To kilka minut pracy, które często oszczędzają dni czekania na poprawki. Tę samą listę warto potraktować jak ostatnią kontrolę jakości całego projektu.
- Czy suma mocy instalacji nie przekracza 50 kW?
- Czy numer PPE, adres i dane odbiorcy są zgodne z umową?
- Czy schemat pokazuje łącznik odłączający i logiczne miejsce wpięcia mikroinstalacji?
- Czy falownik ma komplet danych technicznych, a w razie potrzeby także certyfikaty?
- Czy załączniki są czytelne, podpisane i zeskanowane w dobrej jakości?
- Czy termin planowanego uruchomienia zostawia co najmniej 30 dni na formalności?
- Czy przy prosumencie zbiorowym są też wszystkie oświadczenia i pełnomocnictwa?
Jeśli te punkty się zgadzają, cała procedura staje się bardziej administracyjna niż techniczna. I właśnie tak powinno to wyglądać: najpierw porządek w danych, schemacie i załącznikach, potem spokojne uruchomienie instalacji, a na końcu licznik, który zaczyna rozliczać energię bez zbędnych przestojów.
